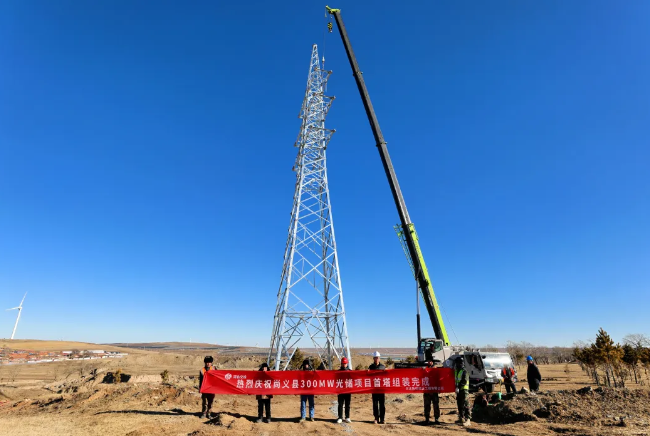

11月17日,在張家口高速公路發展有限公司(以下簡稱公司)察汗淖爾流域治理+鄉村振興光儲項目一期尚義縣30萬千瓦光儲項目施工現場,隨著現場指揮員的一聲指令,巨大的起重機將鋼結構鐵塔緩緩吊起,平穩的放在基座上,集電架空線路首座鐵塔組裝順利完成。
公司尚義縣30萬千瓦光儲項目集電線路地埋線路全長65公里,架空線路全長6公里,共有集電線路鐵塔37座。自工程施工以來,該項目部組織技術人員對地形地勢精心勘察,掌握第一手資料,認真制定施工安全措施,先后克服了地形復雜、道路崎嶇、天氣寒冷等困難。特別是9月份壩上地區降水較往年頻繁,雨后膠泥質道路給設備進場及施工作業帶來許多困難;面對困難和挑戰,項目部全體人員把工作重心下移,領導跟班現場指揮,精心組織施工進度。在全體建設者的共同努力下,經過一個多月的緊張施工,按時完成了37座鐵塔基礎開挖、澆筑和首座鐵塔安裝任務,為后續工程施工創造了有利條件。
公司項目負責人表示,目前,項目建設已進入冬季施工沖刺階段,他們將加強對施工重點地塊、重要環節和安全質量的督導,對關鍵節點工程排出時間任務表,倒排工期,掛圖作戰,確保項目建設到12月底全部并網。
