廣袤天地,光伏矩陣沐浴塞外驕陽,風電機組釋放清潔能量,張家口高速公路發展有限公司(簡稱公司)120萬千瓦4個新能源項目正拔地而起,逐日追風,一幅綠色畫卷在張垣大地徐徐鋪展。新能源開啟新征程,公司產業布局多點開花,建設成就碩果累累,一線奮斗者攻難關、戰嚴寒,砥礪前行,創造奇跡,勇毅奔向年底并網目標。我們特別開設“塞外風光 逐夢張垣”專欄,記載每一段拼搏佳話,見證他們用智慧和汗水澆灌的綠色奇跡,讓“風光”更美。
無悔選擇 在新能源崗位上勇挑重擔
思路決定出路,細節決定成敗。他是這樣說的,也是這樣做的。白立彬積極響應國家綠色低碳發展戰略,憑著自己多年的工作經驗,主動請纓、勇挑重擔,在公司察汗淖爾流域治理+鄉村振興光儲項目一期尚義縣30萬千瓦光儲項目建設中與干部職工同甘共苦,用綠色能源點亮未來之路。
白立彬從扛起公司察汗淖爾流域治理+鄉村振興光儲項目一期尚義縣30萬千瓦光儲項目建設大旗那天起,把項目作為一項政治任務來抓。面對時間緊、任務重、征地協調難度大,加上降雨頻繁、交通不便等諸多不利因素,他頂著巨大的工作壓力、率先垂范。

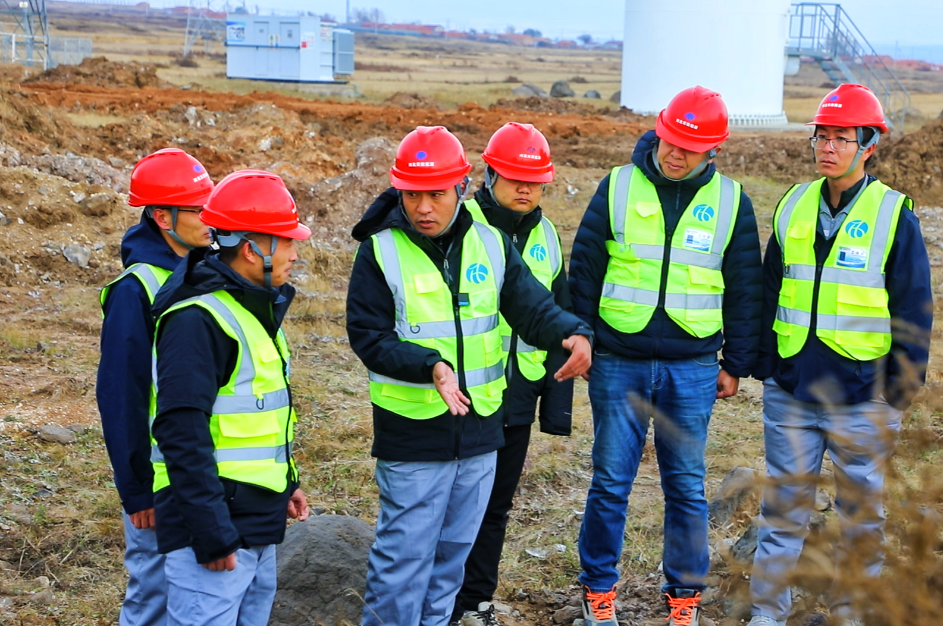

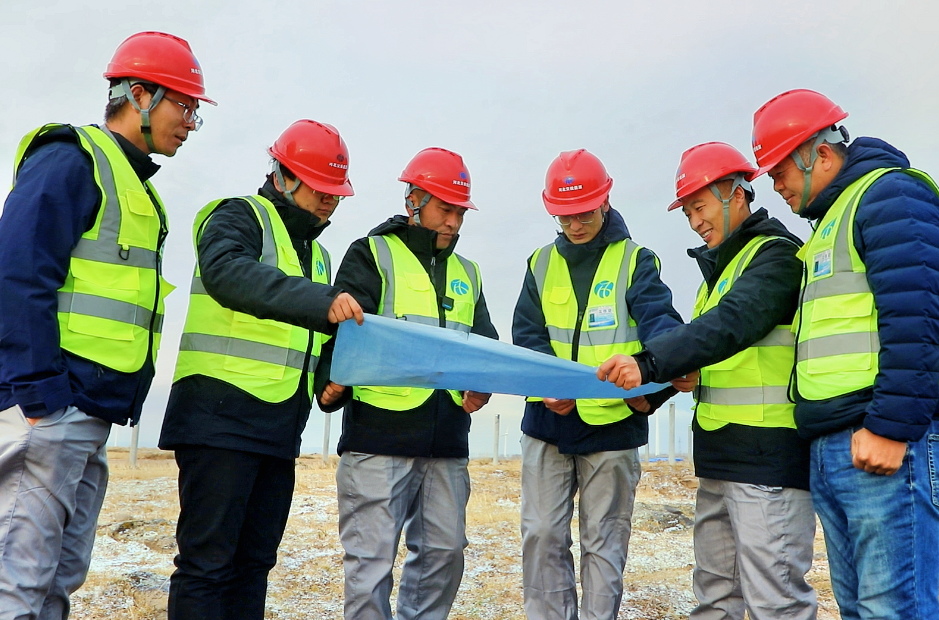

在項目管理上,白立彬堅持用制度管人,先后出臺多項管理辦法,通過召開領導班子會,多次征求干部職工意見和建議,認真制定切實可行的施工方案,以安全生產、工程質量、環境保護、項目進度為抓手,精準施策、超前謀劃、明確分工、責任到人、量化考核。以務實的工作作風和奮發進取的工作態度,與項目團隊奮戰在一線,攻難關、戰風雪、破難題、打硬仗,勇毅奔向年底并網目標。功夫不負有心人,在白立彬的帶領下,8月24日,公司尚義縣30萬千瓦光儲項目正式破土動工。9月14日,升壓站也緊隨其后,從此全面拉開項目建設的戰幕。
一往無前 在光伏項目崗位上爭先鋒 喊破嗓子,不如干出樣子。“項目剛開工不久,有很多工作還未就緒,無論大事小事,都要想到問到,連續數月與當地政府積極對接、跑辦手續,做好項目前期策劃、協調設計、聯系施工資源等,為推動項目建設早開工、早并網、早受益、打下基礎”白立彬說道。 公司尚義縣30萬千瓦光儲項目是河北省的重點項目,能不能高質量完成并網任務,離不開一支高素質施工隊伍。如何抓好班子、帶好隊伍是白立彬日常思考的問題。 他堅持以人為本的理念,始終把安全生產放在第一位,認真落實各工種安全生產責任制,帶頭轉變工作作風,組織安全大檢查不斷線,通過強化職工安全教育培訓,嚴守安全紅線,杜絕了安全質量事故,確保了安全生產。 他將每月項目任務層層分解到班組,人人肩上有指標,千斤重擔大家挑,特別是雨季期間,白立彬與員工一起在一線同甘共苦、并肩戰斗,一舉克服了工地上道路難走、運輸車輛難行、材料供應不足、機械設備短缺的等實際困難,有效地推動了項目建設有條不紊。 他把工地當戰場,在大干100天期間,不以領導自居,時刻嚴格要求自己,以工作大局為出發點,即使感冒發燒全然不顧,堅持每天走進施工現場,及時協調解決影響和制約項目建設的突出問題,為施工人員想辦法、出主意、破難題,加快了項目進度,受到了職工的點贊和好評。 人生彩虹 在艱苦崗位上無私奉獻 “截至目前,該項目光伏場區測量放點110000余點位,完成總量的96%;樁基引孔100000余點位,完成總量的86%;樁基組立累計完成92000余根,完成總量的80%;升壓站主變區、GIS區、一二次倉、獨立避雷針、綜合樓等基礎澆筑完成100%”白立彬說道。 尚義縣位于壩上地區,氣候條件艱苦,如何高標準完成項目任務實現年底并網,是白立彬一直考慮的問題。在項目建設進程中,他總是沖在前、干在先,與員工一起苦干實干,瞄準目標不放松,狠抓項目建設不停步,將“規劃圖”變成“施工圖”,將“時間表”變成“考核表”,推行領導掛帥、項目掛圖、督戰掛牌“三掛”工作機制,通過明確任務和時間節點,以目標倒逼責任、時間倒逼進度、督查倒逼實效,以確保項目安全高效推進。 面對尚義縣連續降雨數天、機械難以入場等諸多險阻,白立彬堅持一手抓施工調度,一手抓現場管理,堅持每天召開項目調度會,及時解決項目進度過程中的難點問題,不斷加大人力、物力、財力投入力度,為完成了項目建設任務提供了有力保障。特別是10月份,管樁施工實現每天3萬余延米,升壓站實現1天完成 9000 立方米清表,2天完成綜合樓基礎開挖,7天完成12萬立方米土石方開挖與填筑施工的新記錄。 這是白立彬心系項目建設的真實寫照,十年如一日,他是扎根新能源項目建設的帶頭人,他是勇于吃苦、敢于擔當的實干家,他是心系員工,決心打贏公司尚義30萬千瓦光儲項目建設攻堅戰的交投人。
